本文源自公众号:BIM社区
Synchro 是英国公司Synchro Ltd.开发的4D施工模拟软件,于2018年6月被Bentley软件公司收购。

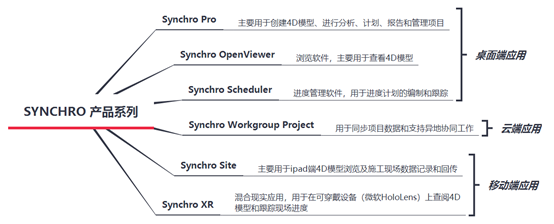

目前Bentley推出的Synchro 4D不是一款软件,是一个产品体系,其中Synchro Pro是核心产品,除此之外,还包含云端产品Synchro Workgroup Project、Synchro Link;桌面端产品Synchro Open Viewer、Synchro Scheduler;移动端产品Synchro Site以及混合现实应用Synchro XR。

Synchro Pro作为Synchro施工解决方案的核心产品,主要用于创建4D模型,进行分析、计划、报告和管理项目,它具有非常成熟和强大的施工进度管理功能,可以进行4D规划、4D预演、进度管控、资源跟踪和管理、5D工程量管理等;
Synchro OpenViewer是一款浏览软件,主要用于查看4D模型;另外一款桌面端软件Synchro Scheduler是一款进度管理软件,主要用于进度计划编制和跟踪,可以对标Project、P6等,它可以免费使用;
云端产品Synchro Workgroup Project主要用于同步项目数据和支持异地协同工作;移动端产品Synchro Site主要用于Ipad端4D模型浏览及施工现场数据记录和回传;Synchro XR是混合现实应用,用于在可穿戴设备(微软Hololens)查阅4D模型和跟踪现场进度。

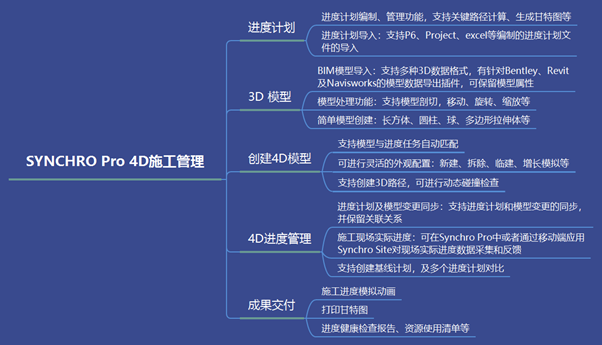

下面主要介绍下核心产品SynchroPro的4D进度管理相关功能。
进度计划编制、导入

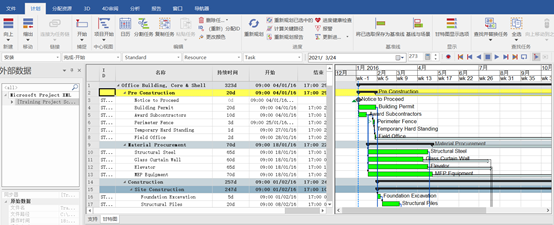

Synchro Pro具备完善的进度计划编制功能,支持CPM(关键路径法)进度管理。这部分功能有一款单独的软件Synchro Scheduler,前面介绍过它可以免费使用。
此外,Synchro Pro支持外部进度计划的导入,可与多款进度管理软件对接交互应用,支持的格式包括Microsoft Project XML、Primavera P6、Excel等。
不仅能导入P6和Project中的进度任务条目,还能保留任务之间的依赖关系以及添加的资源信息。

模型导入、编辑

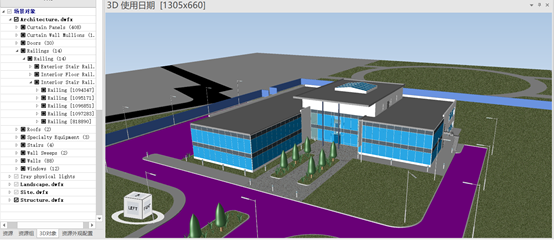

Synchro Pro支持50余种3D数据格式的导入,并具备模型编辑功能,包括移动、旋转、缩放等。同时可以创建一些简单模型,包括长方体、圆柱、球、多边形拉伸体等。

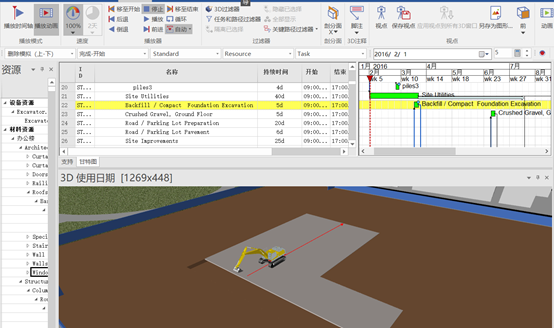

此外,Synchro Pro具备3D模型切分功能,可以较为灵活地切割构件。模型切分功能对于4D施工进度模拟十分重要,这样才可能方便地调整模型颗粒度,以匹配进度计划的颗粒度。
创建4D模型
所谓的4D模型就是3D模型加进度。在Synchro Pro中,3D模型通过资源关联至进度任务,它还具备模型与进度任务的自动匹配功能,可通过模型属性与任务属性匹配规则的设置进行3D模型与任务的自动匹配。
4D项目创建完成后,可进行4D预演和审查,对进度安排的合理性进行验证。Synchro Pro中可以创建3D路径,生成路径动画,同时支持动态碰撞检测,提前发现进度任务安排不合理的地方,进行及时调整。

4D进度管理
(1)实际进度更新
可以结合移动端应用Synchro Site或者混合现实应用Synchro XR记录施工现场进度数据并回传,实际进度数据可以同步更新在Synchro Pro中。也可以在Synchro Pro中对实际进度直接录入,根据实际进度情况对进度计划做出相应调整。
(2)进度计划或模型变更的同步
在项目执行过程中,进度计划和3D模型可能会发生变更,Synchro Pro提供进度计划和模型的同步功能,通过数据同步功能,可以将最新的模型或者进度计划进行更新,而且不会影响模型与任务的关联关系,避免重复工作,大大提升变更效率。
(3)基线进度计划及多计划对比
可以将项目最初的进度目标创建为基线计划,随着实际进度计划的反馈,可以将实际进度与基线计划进行对比,可直观发现滞后任务和超前任务,实现对进度目标的管控。
